На Яйвинской ГРЭС проводится большая инспекция энергоблока № 5

На Яйвинской ГРЭС проводится большая инспекция энергоблока № 5
Плановый ремонт энергоблока № 5 (ПГУ-448 МВт) — завершающий пункт ремонтной кампании 2021 года для Яйвинской ГРЭС. Энергетикам предстоит большой объем работ.

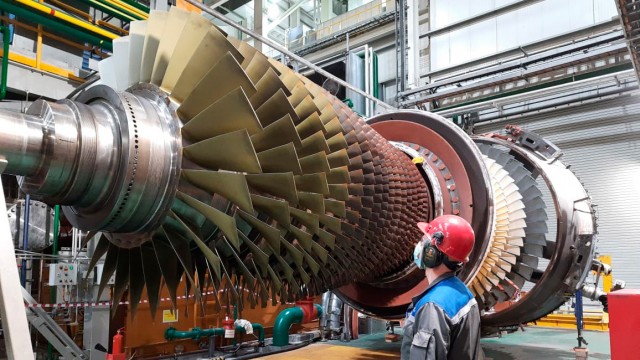

Подготовка в виде организационных мероприятий и договорной работы для должного обеспечения материалами и трудовыми ресурсами на весь период ремонта энергоблока № 5 началась еще в ноябре 2020 года. Останов блока осуществлен 18 сентября текущего года, согласно утвержденному графику. Инспекция парогазовой установки включает капитальный ремонт газовой турбины, капитальный ремонт генератора и средний ремонт паровой турбины. Также будут выполнены работы по модернизации самосинхронизирующейся муфты сцепления паровой турбины и турбогенератора и работы по модернизации системы управления энергоблока SPPA-T3000 R8.2 SP3.

Кроме этого, предусмотрен капитальный ремонт котла-утилизатора, а также ремонт циркуляционного насоса и дожимного газового компрессора ПГУ. Для парогазовой установки Яйвинской ГРЭС, отметившей в этом году 10 лет с начала эксплуатации, это будет первый ремонт со снятием с фундамента генератора весом 352 тонны и с выемкой его ротора. Более того, такой ремонт не только станет отличительной особенностью ремонтной кампании 2021 года на станции: инспекция на данном типе генератора будет производиться впервые в России.

Ремонт на энергоблоке выполняется как собственным ремонтным персоналом цеха централизованного ремонта, так и специалистами подрядных организаций. Продлится он до декабря 2021 года.

Цель капитального ремонта энергоблока № 5 — повышение надежности и экономичности работы оборудования на ближайшие четыре года, восстановление проточной части газовой турбины, что позволит сохранить оборудование в работоспособном состоянии на номинальных параметрах. Планово-предупредительные ремонты поддерживают оборудование электростанции в постоянной готовности к взятию нагрузки, обеспечивают его длительную и надежную работу при наилучших экономических показателях.

Виктор ХУДЫШЕВ, заместитель главного инженера по ПГУ Яйвинской ГРЭС: ― В ходе капитального ремонта мы проведем замену лопаток 1–3-й ступеней газовой турбины, замену плиток камеры сгорания, выполним промывку горелок. Данные работы позволят обеспечить заданную надежность работы энергетического оборудования в межремонтный интервал до 2025 года.

Ремонт будет сверхтиповым, это связано с его характерной особенностью и уникальностью проводимых работ. К примеру, в данной ремонтной кампании проведем капитальный ремонт турбогенератора с выемкой ротора: в России такая работа будет реализована впервые. Особенным будет и проведение дополнительных работ по модернизации программного обеспечения и серверного оборудования АСУ ТП SPPA-T3000 R8.2 SP3. Выполнение данных работ позволит обеспечить соответствие системы управления всем требованиям информационной безопасности как минимум до 2026 года и повысить надежность управления энергоблока на ближайшие 10 лет.

Отмечу, что капитальный ремонт циркуляционного насоса будет выполняться собственными силами на основании поданной оптимизационной инициативы, направленной на повышение эффективности и снижение постоянных затрат компании на ремонт.
